Info Mudik: Jembatan Kaligawe Tol Semarang-Demak Difungsikan saat Mudik Lebaran
- Antara

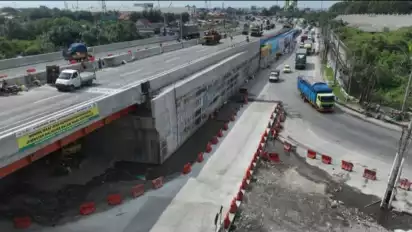

Jakarta, tvOnenews.com - PT Hutama Karya (Persero) mengoperasikan secara fungsional Jembatan Kaligawe Tol Semarang-Demak Seksi 1A di Jawa Tengah selama arus mudik Lebaran 2024.
"Untuk mendukung konektivitas selama mudik Lebaran 2024, Jembatan Kaligawe akan dioperasikan secara fungsional sejak H-10 lebaran agar arus mudik dapat berjalan lancar, yang mana pekerjaan lainnya akan dihentikan selama arus mudik dan balik lebaran," ujar Executive Vice President (EVP) Sekretaris Perusahaan Hutama Karya Adjib Al Hakim di Jakarta, mengutip Antara pada Rabu (3/4/2024).
Adjib mengatakan, pada jembatan juga terpasang rambu-rambu, serta kelengkapan jalan lainnya seperti marka, water barrier, concrete barrier, penerangan jalan, hingga informasi lalu lintas dalam bentuk spanduk.
Hutama Karya juga membuka posko pantau untuk memonitor arus lalu lintas sekaligus kondisi area utama pekerjaan.
Selama Ramadhan 1445 Hijriah/2024, Hutama Karya terus mengebut pembangunan proyek Jalan Tol Semarang-Demak Seksi 1A, Semarang, dengan progres per akhir Maret 2024 mencapai 31,47 persen.
Adjib mengatakan bahwa pada Seksi 1A, Hutama Karya mengerjakan tiga bagian yaitu Jembatan Kaligawe, approach (jembatan peralihan dari jembatan Kaligawe menuju jalan layang) serta elevated (struktur tol jalan layang) sepanjang 1,75 km.
“Proyek ini berjalan dengan progres signifikan dari rencana awal dan ditargetkan selesai pada April 2025 dan nantinya difungsikan untuk memperlancar lalu lintas serta mencegah banjir rob di kawasan Kaligawe dan Sayung,” jelasnya.
Pekerjaan yang sudah selesai hingga saat ini adalah pembangunan Jembatan Kaligawe beserta jalan aksesnya (oprit) dan area bawah jembatan termasuk tikungan bawah jembatan yang kerap tergenang akibat banjir.
Pekerjaan yang masih berlangsung pada area Jembatan Kaligawe yakni jalan masuk dan keluar tol Semarang ABC, pelebaran akses jalan Kaligawe, dan transisi struktur eksisting.
Kemudian pada area approach sedang dilakukan persiapan pekerjaan pemancangan serta pada area elevated tengah dikerjakan pemancangan, pekerjaan struktur di bawah kolom (pilecap), pekerjaan kolom, pekerjaan kepala kolom (pier head) dan pekerjaan struktur lainnya.
Jalan tol ini dibangun untuk memenuhi kebutuhan jaringan jalan di wilayah pantai utara Provinsi Jawa Tengah.
